工程進展情況(2012年5月16日) 截止到2012年5月16日,由我公司承建的臨沂市三河口隧道工程(二標段)施工進展順利,各項工作有序進行。
一期隧道主體工程累計完成土石方開挖46萬m³,鋼筋綁扎7970t,混凝土澆筑49299.22m³,圓滿完成23節洞身澆筑任務。一期主體工程土方回填完成200m,共計5.0萬m³。

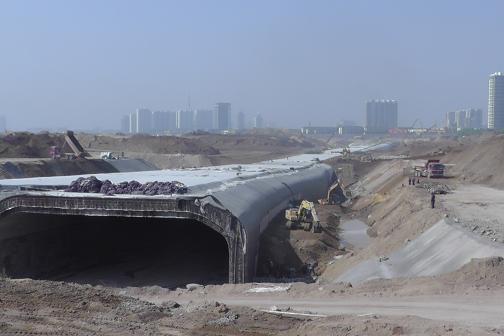

一期隧道主體工程回填
二期隧道主體工程累計完成土石方開挖10.5萬m³,鋼筋綁扎1600t,混凝土澆筑7224.2m³。目前二次導流以外15節隧洞的施工任務,已完成4塊底板、1節隧洞的澆筑任務,其余11節鋼筋綁扎全部展開。

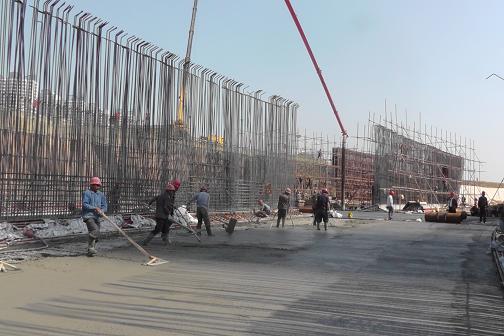

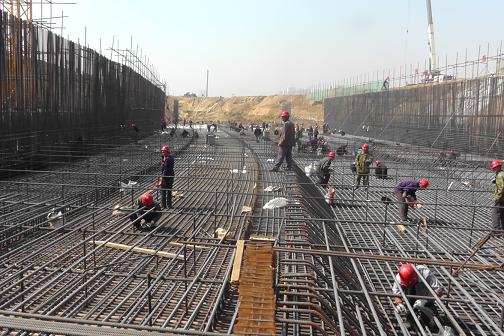

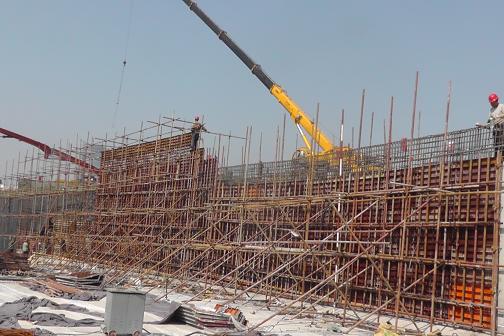

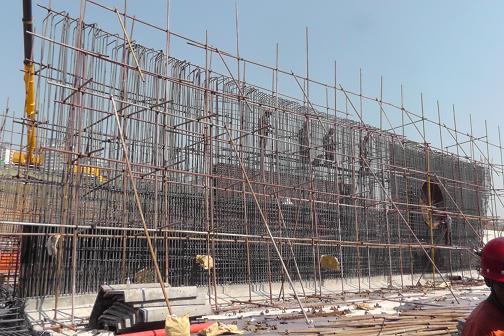

二期施工場面(由北向南) 二期工程第39節至48節鋼筋綁扎 二期工程第49節底板澆筑 二期工程第51、52、53節邊墻支模 二期工程第52節中墻鋼筋綁扎 |
